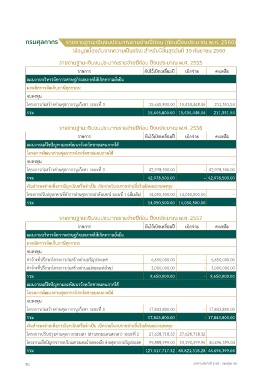

กรมศุลกากร        รายงานฐานะเงินงบประมาณรายจ่ายปีก่อน (ก่อนปีงบประมาณ พ.ศ. 2560)
                                 (ข้อมูลเบื้องต้นจากความเป็นจริง) ส�าหรับปีสิ้นสุดวันที่ 30 กันยายน 2560

                           รายงานฐานะเงินงบประมาณรายจ่ายปีก่อน ปีงบประมาณ พ.ศ. 2555

                                    รายการ                       กันไว้เบิกเหลื่อมปี    เบิกจ่าย    คงเหลือ
             แผนงานบริหารจัดการเศรษฐกิจมหภาคให้เกิดความยั่งยืน
             ผลผลิตการจัดเก็บภาษีศุลกากร:

             งบลงทุน
             โครงการก่อสร้างด่านศุลกากรบูเก๊ะตา ระยะที่ 3           15,645,800.00   15,434,448.46    211,351.54
             รวม                                                   15,645,800.00  15,434,448.46   211,351.54


                           รายงานฐานะเงินงบประมาณรายจ่ายปีก่อน ปีงบประมาณ พ.ศ. 2556

                                    รายการ                       กันไว้เบิกเหลื่อมปี    เบิกจ่าย    คงเหลือ
             แผนงานแก้ไขปัญหาและพัฒนาจังหวัดชายแดนภาคใต้
             โครงการพัฒนาด่านศุลกากรจังหวัดชายแดนภาคใต้

             งบลงทุน
             โครงการก่อสร้างด่านศุลกากรบูเก๊ะตา ระยะที่ 3           42,978,500.00           -  42,978,500.00
             รวม                                                   42,978,500.00            -  42,978,500.00
             เงินส�ารองจ่ายเพื่อกรณีฉุกเฉินหรือจ�าเป็น เบิกจ่ายในงบรายจ่ายอื่นในลักษณะงบลงทุน

             โครงการปรับปรุงอาคารที่ท�าการด่านศุลกากรปาดังเบซาร์ ระยะที่ 1 (เพิ่มเติม)   14,050,500.00   14,050,500.00    -
             รวม                                                   14,050,500.00  14,050,500.00          -


                           รายงานฐานะเงินงบประมาณรายจ่ายปีก่อน ปีงบประมาณ พ.ศ. 2557

                                    รายการ                       กันไว้เบิกเหลื่อมปี    เบิกจ่าย    คงเหลือ
             แผนงานบริหารจัดการเศรษฐกิจมหภาคให้เกิดความยั่งยืน
             ผลผลิตการจัดเก็บภาษีศุลกากร
             งบลงทุน

             ค่าจ้างที่ปรึกษาโครงการก่อสร้างด่านอรัญประเทศ           6,650,000.00           -   6,650,000.00
             ค่าจ้างที่ปรึกษาโครงการก่อสร้างด่านแม่สอดแห่งใหม่       3,000,000.00           -   3,000,000.00
             รวม                                                    9,650,000.00            -   9,650,000.00

             แผนงานแก้ไขปัญหาและพัฒนาจังหวัดชายแดนภาคใต้
             โครงการพัฒนาด่านศุลกากรจังหวัดชายแดนภาคใต้
             งบลงทุน

             โครงการก่อสร้างด่านศุลกากรบูเก๊ะตา ระยะที่ 3           17,843,800.00           -  17,843,800.00
             รวม                                                   17,843,800.00            -  17,843,800.00
             เงินส�ารองจ่ายเพื่อกรณีฉุกเฉินหรือจ�าเป็น เบิกจ่ายในงบรายจ่ายอื่นในลักษณะงบลงทุน
             โครงการปรับปรุงด่านศุลกากรสะเดา (ด่านพรมแดนสะเดา) ระยะที่ 2    27,628,718.32   27,628,718.32    -

             โครงการแก้ไขปัญหาจราจรบริเวณชายแดนบ้านคลองลึก ด่านศุลกากรอรัญประเทศ   99,888,999.00   53,192,599.96  46,696,399.04
             รวม                                                  127,517,717.32  80,821,318.28  46,696,399.04
